泥水平衡機械頂管施工方案
更新時間:2017-06-27 作者:創始人 來源:www.psalms.cn
本文摘要:作為山東著名的頂管施工公司,在全國范圍內承接頂管施工和非開挖工程已經超過1萬了,下面就介紹一下泥水平衡機械頂管施工工藝流程機頭選型本工程由于本工程工期緊,為確保工程質量萬無一失,確保絕對工程安全,兄弟眾邦公司根據以住施工經驗,決定采用廣鑫NPD-B1000 、NPD-B600型具有破碎功能的泥水平衡頂管掘進機。泥水平衡頂管掘進機 泥水平衡頂管掘進機基本原理泥水平衡頂管掘進機是主軸偏心回轉運動而破碎

作為山東著名的頂管施工公司,在全國范圍內承接頂管施工和非開挖工程已經超過1萬了,下面就介紹一下泥水平衡機械頂管施工工藝流程

泥水平衡機械頂管施工工藝流程
機頭選型
本工程由于本工程工期緊,為確保工程質量萬無一失,確保絕對工程安全,兄弟眾邦公司根據以住施工經驗,決定采用廣鑫NPD-B1000 、NPD-B600型具有破碎功能的泥水平衡頂管掘進機。

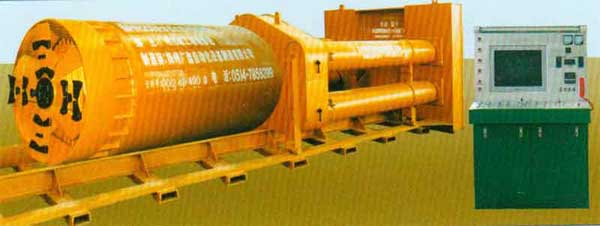

泥水平衡頂管掘進機
泥水平衡頂管掘進機

泥水平衡頂管掘進機基本原理
泥水平衡頂管掘進機是主軸偏心回轉運動而破碎的泥水平衡頂管機,其刀盤的正面,開口比較大,便于大塊的卵石等能進入頂管機內,刀盤正面上下兩個泥土和石塊的進口,其開口的面積約占頂管機全斷面的15%~20%。
刀盤由設在主軸左右兩側的電動機驅動。電動機是通過行星減速器帶動小齒輪,然后再帶動設在中心的大齒輪。大齒輪與主軸及軋輥聯接成一體。主軸的左端安裝有刀盤。這樣,只要刀盤驅動電機轉動,刀盤也就轉動,同時軋輥也轉動。在掘進機工作時,刀盤在一邊旋轉切削土砂的同時還一邊作偏心運動把石塊軋碎。被軋碎的石塊只有比泥土倉內與泥水倉聯接的間隙小才能進入掘進機的泥水倉,然后從排泥管中被排出。
另外,由于刀盤運動過程中,泥土倉和泥水倉中的間隙也不斷地由最小變到最大這樣循環變化著,因此,它除了有軋碎小塊石頭的功能以外還始終能保證進水泵的泥水能通過此間隙到達泥土倉中,從而保證了掘進機不僅在砂土中,即使在粘土中也能正常工作。
一般情況下,刀盤每分鐘旋轉4~5轉,每當刀盤旋轉一圈時,偏心的軋碎動作達20~23次。由于本機有以上這些特殊的構造,因此它的破碎能力是所有具有破碎功能的掘進機中最大的,破碎的最大粒徑可達掘進機口徑的40%~45%之間,破碎的卵石強度可達200Mpa。

平面布置、井內布置及管內布置
在工作井范圍內實行全封閉隔離施工并布置以下必要的設施,地面指揮監測中心、辦公室、倉庫、配電間、冷作間等。布局要合理,環境整潔、衛生,并有專職人員進行管理。
現場布置采用16t汽吊,設備進場時,采用16t汽車吊車。
管道頂進時,起吊設備采用跨距為14m的龍門行車(起重能力為30t),行車導軌與頂管中心線應平行鋪設,并與管中心左右對稱。
井內布置
工作井井內布置主要是后靠背、導軌、主頂油缸、油泵動力站、鋼制扶梯等。
出土方案
泥水平衡式頂管的出土采用全自動的泥水輸送方式,被挖掘的土通過在機艙內的攪拌和泥水形成泥漿,然后由泥漿泵抽出,高速排土。在沉井上部砌2只沉淀池。沉淀的余土外運需按文明施工要求和渣土處理辦法,運到永久堆土點,不得污染沿途道路環境。
頂力計算
(見手掘式機械頂管)
出洞方案
為防止出洞口及頂進過程中泥水壓力過大涌入工作井內,在洞口內預先安裝一個單法蘭穿墻鋼套管,用于安裝橡膠止水圈及止水封板。由于頂進距離長,造成管材表面及F型鋼套環、砂等對橡膠止水圈不可避免的磨損,需經常更換橡膠止水圈。因此,我們在洞口里側增加一道橡膠止水圈,當需更換外部橡膠止水法蘭時,洞口內部的橡膠止水圈可防止地下水進入井內。
測量以及設備安裝
測量的方法

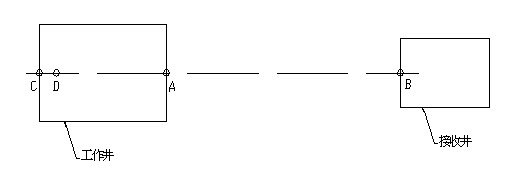

(1)、通視條件下的測量1.1.1使用交匯法引工作井及接收井預留洞口中心至各自的井壁。置經緯儀至A點,后視B點,作BA直線的延長線,并在工作井后部定出一點C。保證C、A、B在一條軸線上,置經緯儀在C點上,后視A點,在工作井井壁上定出一點A,,置激光經緯儀基座于井下D點,并抄平固定激光經緯儀架,置經緯儀于A點,后視B點,在激光經緯儀器架上定出D點,D點同A,,A,B點在豎直方向上成一直線,安裝激光經緯儀于儀器架上,對中D點,后視A,點,依設計軸線打好角度,既可定出軸線。
(2)、不通視條件下的測量
2.1引出A、B兩點后可根據導線法以及平移法定出C、D、A,,其余步驟同通視條件下測量定位。

應急措施
1、地質發生很大的變化,突然間變硬或變軟。這可以通過刀盤的轉矩來判斷,如果突然變硬了,則向土倉內加入水或泥漿,掘進機上設有加泥孔,其目的就是用來加泥的。如果太軟,可把第一至第三節管子及工具頭都聯成了一個整體,以增加它們的剛性,從而可避免機頭突然沉陷。
2、在頂管施工過程中,如果出現異常的偏差或糾偏失效,必須在允許偏差標準以內就停下來,分析原因,找出對策再繼續頂進,切不可盲目行動。操作人員必須嚴格遵守這樣一條規定:無論何種情況,超過允許偏差一律停下來,并且如實匯報情況,以便分析原因,找準對策。

注漿減磨
頂管的推力就是頂管過程管道受的阻力,包括工具管切土正壓力、管壁摩擦阻及工具管氣水壓力。
工具管切土正壓力與土層密實度、土層含水量、工具管格柵形態及管內挖土狀況有關。根據有關工程統計資料,軟土層一般為20-30t/m2,硬土層通常在20-60t/m2。大于40t/m2時表明土質較好。
F1=S1×K1
F1----頂管正阻力(t)
S1----頂管正面積(m2)
K1----頂管正阻力系數(t/m2)
F1=S1×K1=πr2×k1
(2)   管磨擦阻力:管壁與土間磨擦系數及土壓力大小有關。根據有關工程統計資料,管壁磨擦阻力一般在0.1-0.5 t/m2之間。
F2=S2×K2
其中
F2—頂管側磨擦力(t)
S2—頂管側面積(m2)
K2—頂管側阻力系數(t/m2)
F2=S2×K2=πDL×k2
為了減小頂壓進阻力,增大頂進力,并且為了防止出現塌方,頂管過程中,應采用在管壁與土壁的縫隙間注入觸變泥漿,形成泥漿護套,減少管壁與土壁之間的摩擦力。
泥漿在輸送和灌注過程中具有流動性、可泵性。
a、觸變泥漿的材料
觸變泥漿的主要成份是膨潤土、摻入堿和水配制而成。
為了在頂進完畢后使觸變泥漿固結增強,可摻入石灰膏。但為了施工使用時保持流動性,還必須摻入緩凝劑和塑化劑。
b、觸變泥漿的拌合程序
將定量的水放入攪拌罐內,并取其中的一部分水來溶化堿;
